戈壁荒漠崛起光伏“蓝海”,新疆塔城重点光伏项目迎来新进展
近日,中建二局华东公司承建的申能新疆塔城和布克赛尔县200万千瓦光伏项目光伏区PC总承包(标段四)全面完成光伏组件安装工作,项目正式迈进并网冲刺阶段,此次组件安装节点的顺利收官,为项目后续施工打下坚实基础。

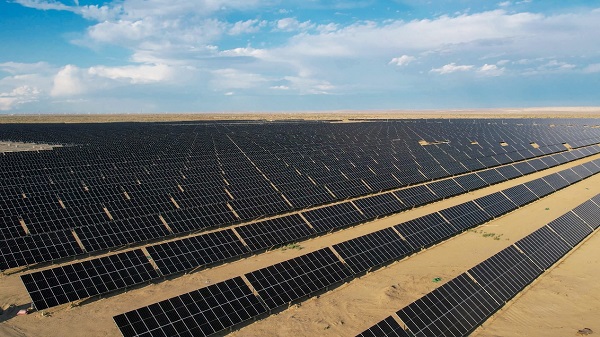

图说:申能新疆塔城和布克赛尔县200万千瓦光伏项目光伏区PC总承包(标段四)完成光伏组件安装 项目光伏区占地面积达1.8万亩,建设规模容量619.864兆瓦,共计155个方阵,包含997334片光伏组件。项目全面投产后,预计年均发电量超10亿千瓦时,相当于每年减少煤炭消耗30万吨,减少二氧化碳排放70万吨,为区域能源结构转型与“双碳”目标实现提供强力支撑。 自工程启动以来,中建二局项目团队针对紧张的工期制定了详细的施工计划,有效提高建设推进力。20天抢建项目部营地;施工30天完成首片组件安装;提前40天完成383590根桩基施工;提前16天完成38359组固定支架施工;提前20天完成全部光伏组件安装。 面对荒漠施工的多重阻碍,“提速”成为项目团队的重要目标,项目团队跳出传统施工思维,协同现场班组从“人、材、机、法”全链条发力,打出一套“提速组合拳”,不断优化工人进退场方案,保证人员精准调配,最为关键的材料进场时间全部提前,为项目各阶段施工提供充足的物料供给。 同时,为保障施工质量,项目班组严格执行同作息值班计划,以“一天三查”实时把控现场施工进度,确保工人施工安全,严守施工质量标准。 在安装过程中,项目团队还创新性地采用了模块化安装方式,不仅大幅提升了安装效率,还有效保证了安装质量。面对沙漠复杂多变的气候条件,队员们制定了详细的应急预案,确保在任何突发情况下能够迅速响应,保障施工进度不受影响。从支架基础施工、组件对位校准到电气连接,每一环节均严格遵循技术规范,确保组件倾角误差≤0.1°。 “下一步,我们将继续做好后续收尾工作,确保项目顺利并网发电,让这个藏在荒漠里的‘能源明珠’真正发光发热”,中建二局项目负责人胡山涛说。(杨伟昆)
|
|||||||||||
